2023-03-21-aiko-kempen-sitzung-32-taskforce-tesla

Dieses Dokument ist Teil der Anfrage „Task Force Tesla“
Sieht das Unternehmen hierfiir einen Bedarf? Wer sind mdgliche Ansprechpartner? Eine
Vermittlung entsprechender Kontakte zur Backerinnung Berlin k6nnte tiber das Ref. 23 erfolgen.
e Fiir die nachste Sitzung der Task Force gibt es noch keinen Termin. Dieser wird den
Teilnehmerinnen und Teilnehmern rechtzeitig mitgeteilt. Die nachste Task Force konnte in zwei
Monaten, also Ende Mai stattfinden
Votum:
Kenntnisnahme

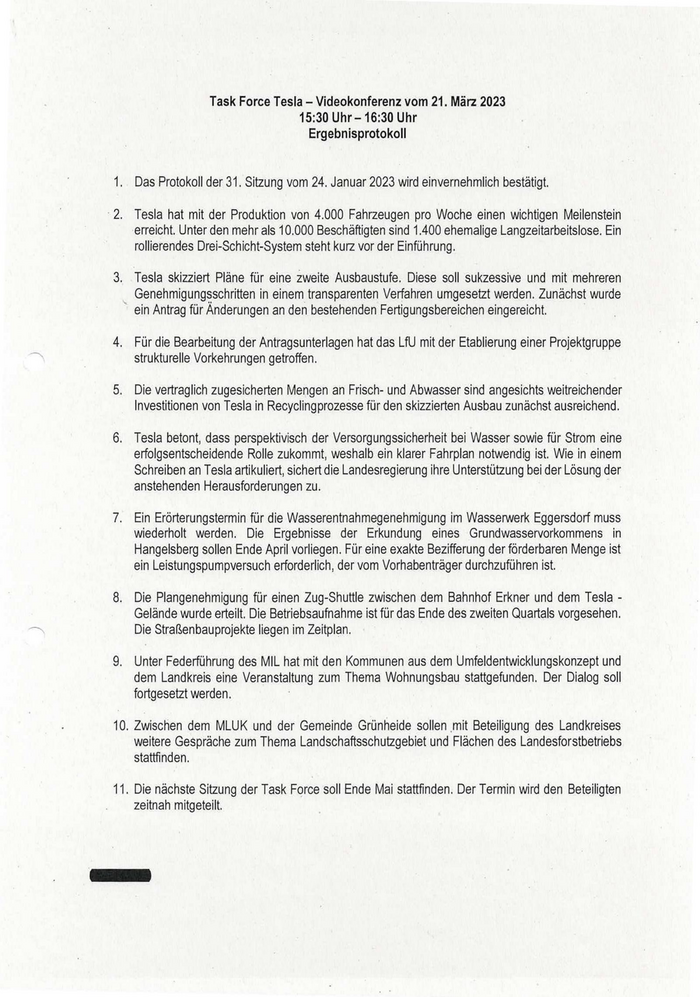

Task Force Tesla — Videokonferenz vom 21. Marz 2023
45:30 Uhr - 16:30 Uhr
Ergebnisprotokoll
Das Protokoll der 31. Sitzung vom 24. Januar 2023 wird einvernehmlich bestatigt.
Tesla hat mit der Produktion von 4.000 Fahrzeugen pro Woche einen wichtigen Meilenstein
erreicht. Unter den mehr als 10,000 Beschéftigten sind 1.400 ehemalige Langzeitarbeitslose. Ein
rollierendes Drei-Schicht-System steht kurz vor der Einfilhrung.
Tesla skizziert Plane fiir eine zweite Ausbaustufe. Diese soll sukzessive und mit mehreren
Genehmigungsschritten in einem transparenten Verfahren umgesetzt werden. Zunachst wurde
ein Antrag flr Anderungen an den bestehenden Fertigungsbereichen eingereicht.
Fur die Bearbeitung der Antragsunterlagen hat das LfU mit der Etablierung einer Projektgruppe
strukturelle Vorkehrungen getroffen.
Die vertraglich zugesicherten Mengen an Frisch- und Abwasser sind angesichts weitreichender
Investitionen von Tesla in Recyclingprozesse fur den skizzierten Ausbau zunachst ausreichend.
Tesla betont, dass perspektivisch der Versorgungssicherheit bei Wasser sowie fiir Strom eine
erfolgsentscheidende Rolle zukommt, weshalb ein klarer Fahrplan notwendig ist. Wie in einem
Schreiben an Tesla artikuliert, sichert die Landesregierung ihre Unterstiitzung bei der Losung der
anstehenden Herausforderungen zu.
Ein Erdrterungstermin fur die Wasserentnahmegenehmigung im Wasserwerk Eggersdorf muss
wiederholt werden. Die Ergebnisse der Erkundung eines Grundwasservorkommens in
Hangelsberg sollen Ende April vorliegen. Fir eine exakte Bezifferung der forderbaren Menge ist
ein Leistungspumpversuch erforderlich, der vom Vorhabentrager durchzufuhren ist.
Die Plangenehmigung fur einen Zug-Shuttle zwischen dem Bahnhof Erkner und dem Tesla -
Gelande wurde erteilt. Die Betriebsaufnahme ist flr das Ende des zweiten Quartals vorgesehen.
Die StraRenbauprojekte liegen im Zeitplan.
Unter Federfiihrung des MIL hat mit den Kommunen aus dem Umfeldentwicklungskonzept und
dem Landkreis eine Veranstaltung zum Thema Wohnungsbau stattgefunden. Der Dialog soll
fortgesetzt werden.
10. Zwischen dem MLUK und der Gemeinde Griinheide sollen mit Beteiligung des Landkreises
weitere Gesprache zum Thema Landschaftsschutzgebiet und Flachen des Landesforstbetriebs
stattfinden.
iti Die nachste Sitzung der Task Force soll Ende Mai stattfinden. Der Termin wird den Beteiligten
zeitnah mitgeteilt.
