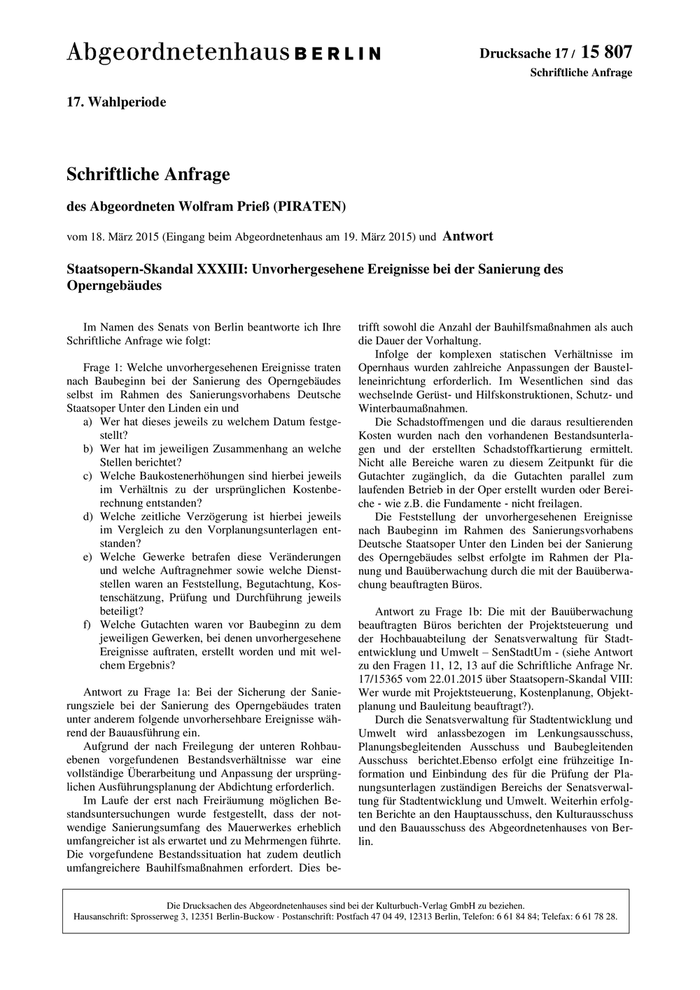

Drucksache 17 / 15 807 Schriftliche Anfrage 17. Wahlperiode Schriftliche Anfrage des Abgeordneten Wolfram Prieß (PIRATEN) vom 18. März 2015 (Eingang beim Abgeordnetenhaus am 19. März 2015) und Antwort Staatsopern-Skandal XXXIII: Unvorhergesehene Ereignisse bei der Sanierung des Operngebäudes Im Namen des Senats von Berlin beantworte ich Ihre trifft sowohl die Anzahl der Bauhilfsmaßnahmen als auch Schriftliche Anfrage wie folgt: die Dauer der Vorhaltung. Infolge der komplexen statischen Verhältnisse im Frage 1: Welche unvorhergesehenen Ereignisse traten Opernhaus wurden zahlreiche Anpassungen der Baustel- nach Baubeginn bei der Sanierung des Operngebäudes leneinrichtung erforderlich. Im Wesentlichen sind das selbst im Rahmen des Sanierungsvorhabens Deutsche wechselnde Gerüst‐ und Hilfskonstruktionen, Schutz‐ und Staatsoper Unter den Linden ein und Winterbaumaßnahmen. a) Wer hat dieses jeweils zu welchem Datum festge- Die Schadstoffmengen und die daraus resultierenden stellt? Kosten wurden nach den vorhandenen Bestandsunterla- b) Wer hat im jeweiligen Zusammenhang an welche gen und der erstellten Schadstoffkartierung ermittelt. Stellen berichtet? Nicht alle Bereiche waren zu diesem Zeitpunkt für die c) Welche Baukostenerhöhungen sind hierbei jeweils Gutachter zugänglich, da die Gutachten parallel zum im Verhältnis zu der ursprünglichen Kostenbe- laufenden Betrieb in der Oper erstellt wurden oder Berei- rechnung entstanden? che ‐ wie z.B. die Fundamente ‐ nicht freilagen. d) Welche zeitliche Verzögerung ist hierbei jeweils Die Feststellung der unvorhergesehenen Ereignisse im Vergleich zu den Vorplanungsunterlagen ent- nach Baubeginn im Rahmen des Sanierungsvorhabens standen? Deutsche Staatsoper Unter den Linden bei der Sanierung e) Welche Gewerke betrafen diese Veränderungen des Operngebäudes selbst erfolgte im Rahmen der Pla- und welche Auftragnehmer sowie welche Dienst- nung und Bauüberwachung durch die mit der Bauüberwa- stellen waren an Feststellung, Begutachtung, Kos- chung beauftragten Büros. tenschätzung, Prüfung und Durchführung jeweils beteiligt? Antwort zu Frage 1b: Die mit der Bauüberwachung f) Welche Gutachten waren vor Baubeginn zu dem beauftragten Büros berichten der Projektsteuerung und jeweiligen Gewerken, bei denen unvorhergesehene der Hochbauabteilung der Senatsverwaltung für Stadt- Ereignisse auftraten, erstellt worden und mit wel- entwicklung und Umwelt – SenStadtUm - (siehe Antwort chem Ergebnis? zu den Fragen 11, 12, 13 auf die Schriftliche Anfrage Nr. 17/15365 vom 22.01.2015 über Staatsopern-Skandal VIII: Antwort zu Frage 1a: Bei der Sicherung der Sanie- Wer wurde mit Projektsteuerung, Kostenplanung, Objekt- rungsziele bei der Sanierung des Operngebäudes traten planung und Bauleitung beauftragt?). unter anderem folgende unvorhersehbare Ereignisse wäh- Durch die Senatsverwaltung für Stadtentwicklung und rend der Bauausführung ein. Umwelt wird anlassbezogen im Lenkungsausschuss, Aufgrund der nach Freilegung der unteren Rohbau- Planungsbegleitenden Ausschuss und Baubegleitenden ebenen vorgefundenen Bestandsverhältnisse war eine Ausschuss berichtet.Ebenso erfolgt eine frühzeitige In- vollständige Überarbeitung und Anpassung der ursprüng- formation und Einbindung des für die Prüfung der Pla- lichen Ausführungsplanung der Abdichtung erforderlich. nungsunterlagen zuständigen Bereichs der Senatsverwal- Im Laufe der erst nach Freiräumung möglichen Be- tung für Stadtentwicklung und Umwelt. Weiterhin erfolg- standsuntersuchungen wurde festgestellt, dass der not- ten Berichte an den Hauptausschuss, den Kulturausschuss wendige Sanierungsumfang des Mauerwerkes erheblich und den Bauausschuss des Abgeordnetenhauses von Ber- umfangreicher ist als erwartet und zu Mehrmengen führte. lin. Die vorgefundene Bestandssituation hat zudem deutlich umfangreichere Bauhilfsmaßnahmen erfordert. Dies be- Die Drucksachen des Abgeordnetenhauses sind bei der Kulturbuch-Verlag GmbH zu beziehen. Hausanschrift: Sprosserweg 3, 12351 Berlin-Buckow · Postanschrift: Postfach 47 04 49, 12313 Berlin, Telefon: 6 61 84 84; Telefax: 6 61 78 28.

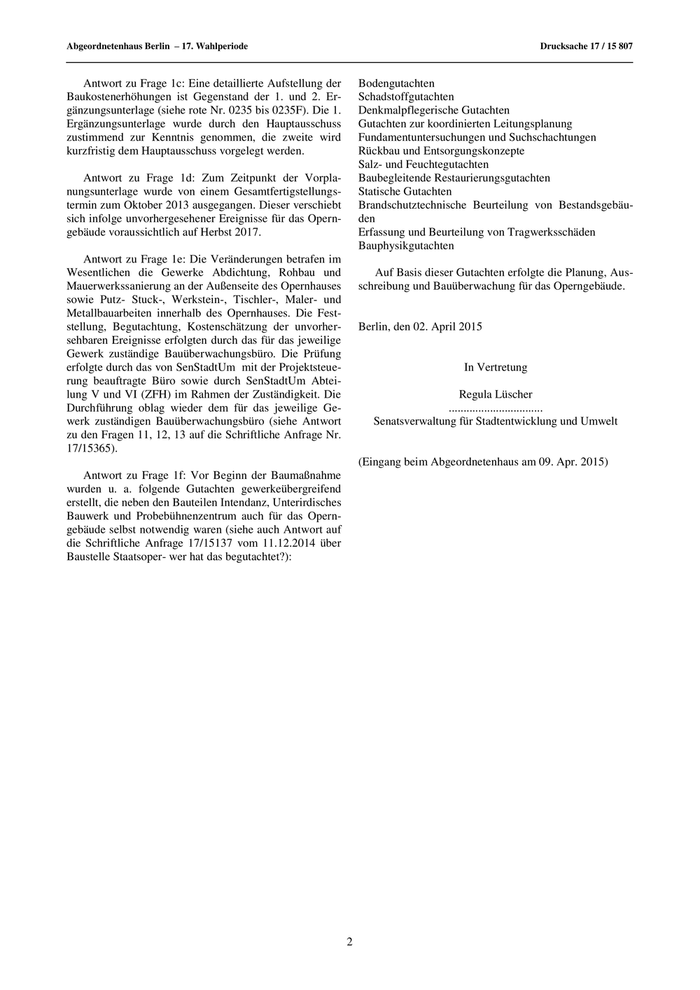

Abgeordnetenhaus Berlin – 17. Wahlperiode Drucksache 17 / 15 807 Antwort zu Frage 1c: Eine detaillierte Aufstellung der Bodengutachten Baukostenerhöhungen ist Gegenstand der 1. und 2. Er- Schadstoffgutachten gänzungsunterlage (siehe rote Nr. 0235 bis 0235F). Die 1. Denkmalpflegerische Gutachten Ergänzungsunterlage wurde durch den Hauptausschuss Gutachten zur koordinierten Leitungsplanung zustimmend zur Kenntnis genommen, die zweite wird Fundamentuntersuchungen und Suchschachtungen kurzfristig dem Hauptausschuss vorgelegt werden. Rückbau und Entsorgungskonzepte Salz- und Feuchtegutachten Antwort zu Frage 1d: Zum Zeitpunkt der Vorpla- Baubegleitende Restaurierungsgutachten nungsunterlage wurde von einem Gesamtfertigstellungs- Statische Gutachten termin zum Oktober 2013 ausgegangen. Dieser verschiebt Brandschutztechnische Beurteilung von Bestandsgebäu- sich infolge unvorhergesehener Ereignisse für das Opern- den gebäude voraussichtlich auf Herbst 2017. Erfassung und Beurteilung von Tragwerksschäden Bauphysikgutachten Antwort zu Frage 1e: Die Veränderungen betrafen im Wesentlichen die Gewerke Abdichtung, Rohbau und Auf Basis dieser Gutachten erfolgte die Planung, Aus- Mauerwerkssanierung an der Außenseite des Opernhauses schreibung und Bauüberwachung für das Operngebäude. sowie Putz- Stuck-, Werkstein-, Tischler-, Maler- und Metallbauarbeiten innerhalb des Opernhauses. Die Fest- stellung, Begutachtung, Kostenschätzung der unvorher- Berlin, den 02. April 2015 sehbaren Ereignisse erfolgten durch das für das jeweilige Gewerk zuständige Bauüberwachungsbüro. Die Prüfung erfolgte durch das von SenStadtUm mit der Projektsteue- In Vertretung rung beauftragte Büro sowie durch SenStadtUm Abtei- lung V und VI (ZFH) im Rahmen der Zuständigkeit. Die Regula Lüscher Durchführung oblag wieder dem für das jeweilige Ge- ................................ werk zuständigen Bauüberwachungsbüro (siehe Antwort Senatsverwaltung für Stadtentwicklung und Umwelt zu den Fragen 11, 12, 13 auf die Schriftliche Anfrage Nr. 17/15365). (Eingang beim Abgeordnetenhaus am 09. Apr. 2015) Antwort zu Frage 1f: Vor Beginn der Baumaßnahme wurden u. a. folgende Gutachten gewerkeübergreifend erstellt, die neben den Bauteilen Intendanz, Unterirdisches Bauwerk und Probebühnenzentrum auch für das Opern- gebäude selbst notwendig waren (siehe auch Antwort auf die Schriftliche Anfrage 17/15137 vom 11.12.2014 über Baustelle Staatsoper- wer hat das begutachtet?): 2
