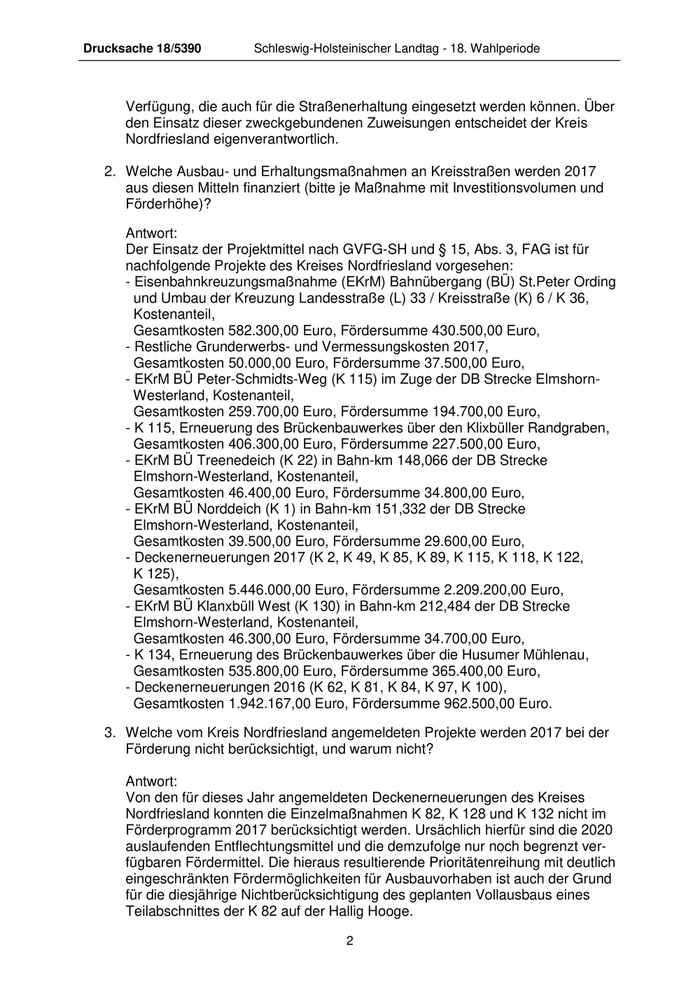

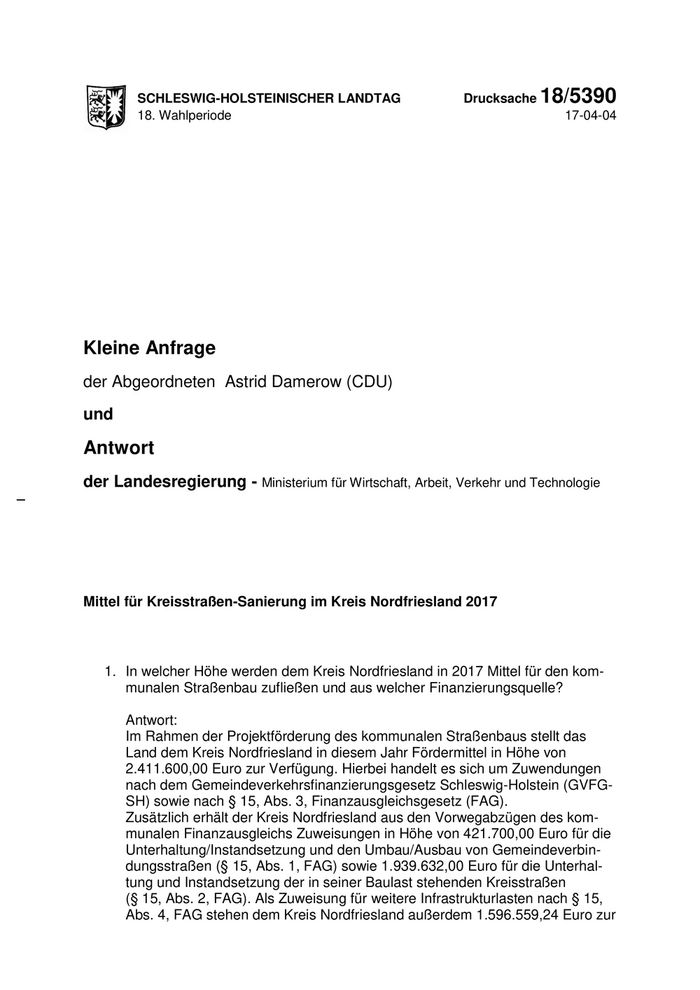

Drucksache 18/5390 Schleswig-Holsteinischer Landtag - 18. Wahlperiode Verfügung, die auch für die Straßenerhaltung eingesetzt werden können. Über den Einsatz dieser zweckgebundenen Zuweisungen entscheidet der Kreis Nordfriesland eigenverantwortlich. 2. Welche Ausbau- und Erhaltungsmaßnahmen an Kreisstraßen werden 2017 aus diesen Mitteln finanziert (bitte je Maßnahme mit Investitionsvolumen und Förderhöhe)? Antwort: Der Einsatz der Projektmittel nach GVFG-SH und § 15, Abs. 3, FAG ist für nachfolgende Projekte des Kreises Nordfriesland vorgesehen: - Eisenbahnkreuzungsmaßnahme (EKrM) Bahnübergang (BÜ) St.Peter Ording und Umbau der Kreuzung Landesstraße (L) 33 / Kreisstraße (K) 6 / K 36, Kostenanteil, Gesamtkosten 582.300,00 Euro, Fördersumme 430.500,00 Euro, - Restliche Grunderwerbs- und Vermessungskosten 2017, Gesamtkosten 50.000,00 Euro, Fördersumme 37.500,00 Euro, - EKrM BÜ Peter-Schmidts-Weg (K 115) im Zuge der DB Strecke Elmshorn- Westerland, Kostenanteil, Gesamtkosten 259.700,00 Euro, Fördersumme 194.700,00 Euro, - K 115, Erneuerung des Brückenbauwerkes über den Klixbüller Randgraben, Gesamtkosten 406.300,00 Euro, Fördersumme 227.500,00 Euro, - EKrM BÜ Treenedeich (K 22) in Bahn-km 148,066 der DB Strecke Elmshorn-Westerland, Kostenanteil, Gesamtkosten 46.400,00 Euro, Fördersumme 34.800,00 Euro, - EKrM BÜ Norddeich (K 1) in Bahn-km 151,332 der DB Strecke Elmshorn-Westerland, Kostenanteil, Gesamtkosten 39.500,00 Euro, Fördersumme 29.600,00 Euro, - Deckenerneuerungen 2017 (K 2, K 49, K 85, K 89, K 115, K 118, K 122, K 125), Gesamtkosten 5.446.000,00 Euro, Fördersumme 2.209.200,00 Euro, - EKrM BÜ Klanxbüll West (K 130) in Bahn-km 212,484 der DB Strecke Elmshorn-Westerland, Kostenanteil, Gesamtkosten 46.300,00 Euro, Fördersumme 34.700,00 Euro, - K 134, Erneuerung des Brückenbauwerkes über die Husumer Mühlenau, Gesamtkosten 535.800,00 Euro, Fördersumme 365.400,00 Euro, - Deckenerneuerungen 2016 (K 62, K 81, K 84, K 97, K 100), Gesamtkosten 1.942.167,00 Euro, Fördersumme 962.500,00 Euro. 3. Welche vom Kreis Nordfriesland angemeldeten Projekte werden 2017 bei der Förderung nicht berücksichtigt, und warum nicht? Antwort: Von den für dieses Jahr angemeldeten Deckenerneuerungen des Kreises Nordfriesland konnten die Einzelmaßnahmen K 82, K 128 und K 132 nicht im Förderprogramm 2017 berücksichtigt werden. Ursächlich hierfür sind die 2020 auslaufenden Entflechtungsmittel und die demzufolge nur noch begrenzt ver- fügbaren Fördermittel. Die hieraus resultierende Prioritätenreihung mit deutlich eingeschränkten Fördermöglichkeiten für Ausbauvorhaben ist auch der Grund für die diesjährige Nichtberücksichtigung des geplanten Vollausbaus eines Teilabschnittes der K 82 auf der Hallig Hooge. 2
