status-1998-1999-geschwaerzt
This document is part of the request ”Belastungskataloge Kernkraftwerk Neckarwestheim”.
GKN II On-Iine Erfassung der Betriebstransienten Beilage 11
hier: Statusbericht Betriebsjahr 1998/99

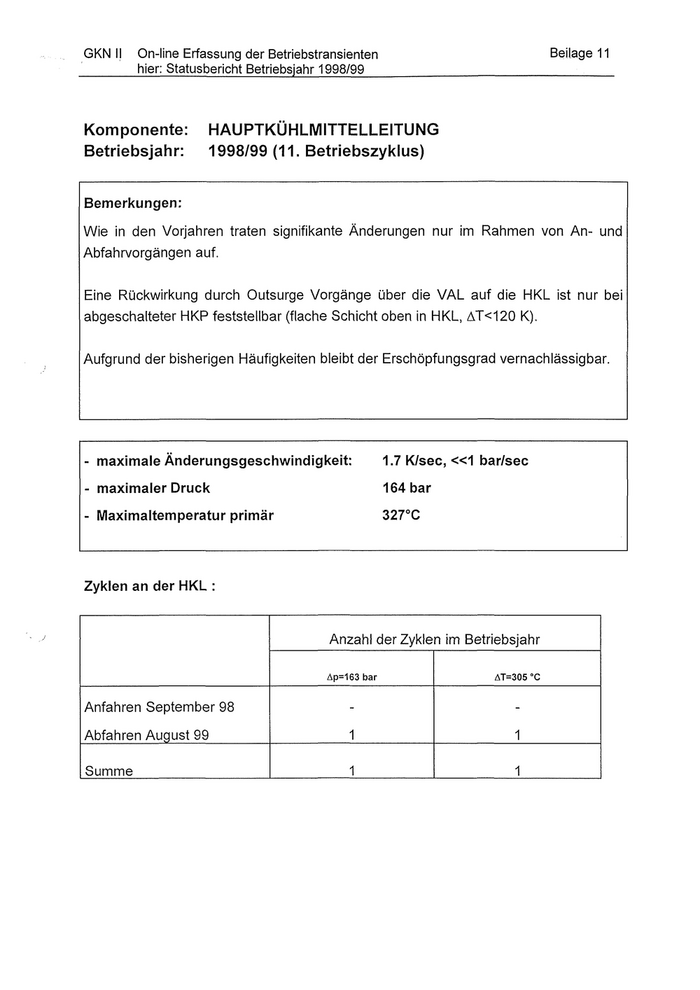

Komponente: HAUPTKÜHLMITTELLEITUNG
Betriebsjahr: 1998/99 (11. Betriebszyklus)
Bemerkungen:
Wie in den Vorjahren traten signifikante Änderungen nur im Rahmen von An- und
Abfahrvorgängen auf.
Eine Rückwirkung durch Outsurge Vorgänge über die VAL auf die HKL ist nur bei
abgeschalteter HKP feststellbar (flache Schicht oben in HKL, AT<120 K).
Aufgrund der bisherigen Häufigkeiten bleibt der Erschöpfungsgrad vernachlässigbar.
- maximale Änderungsgeschwindigkeit: 1.7 K/sec, «1 bar/sec
- maximaler Druck 164 bar
- Maximaltemperatur primär 327°C
Zyklen an der HKL :
Anzahl der Zyklen im Betriebsjahr
Ap=163 bar AT=305“C
Anfahren September 98 - -
Abfahren August 99 1 1
Summe 1 1
________ hier: Statusbericht Betriebsjahr 1998/99
GKN II On-Iine Erfassung der Betriebstransienten
Gemelnschaftskernkraftwerk Neckar GmbH
Meßstellen
JEC20CT021
JEC20CT022
JEC20CT023
JEC20CT024
JEC20CT025
_________________________________

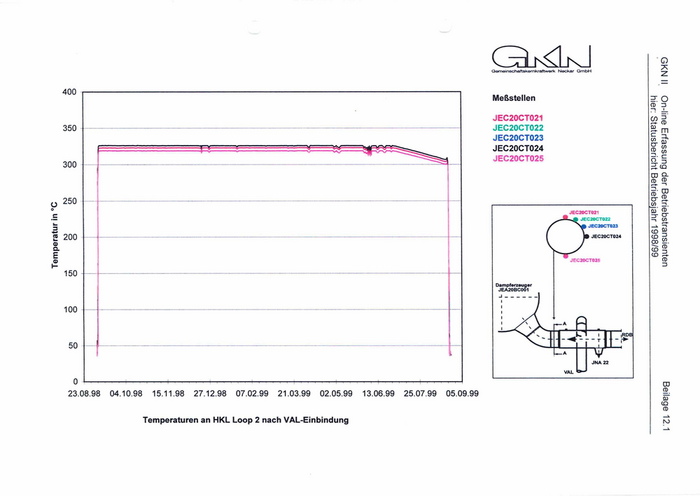

Beilage 12.1
Temperaturen an HKL Loop 2 nach VAL-Einbindung
GKN II On-Iine Erfassung der Betriebstransienten Beilage 12.2
hier: Statusbericht Betriebsjahr 1998/99
O o m o ln s c f^ o fta k o r n k r a ftw e r k N e c k a r G m b H
m
CM <N <M CM CM
c
0) O OO op
H- H H
ü
o O
oO
oO O
o o
cd0)w CM CMCM CM CM
u oo o o
Ui LUUJ LU UJ
o
o
b'
o
Temperaturen an HKL Loop 2 nach VAL-Einbindung
0o uj jruejadiuai
C^_n^LkJ
________ hier: Statusbericht Betriebsjahr 1998/99_________
GKN II On-Iine Erfassung der Betriebstransienten
Gemelnschaftskornkraftwork Neckar GmbH
400
Meßstellen
JEC20CT021
350 JEC20CT022
JEC20CT023
JEC20CT024
JEC20CT025
0 -------------------------- ----------------------------------------------------------------------------------t------------

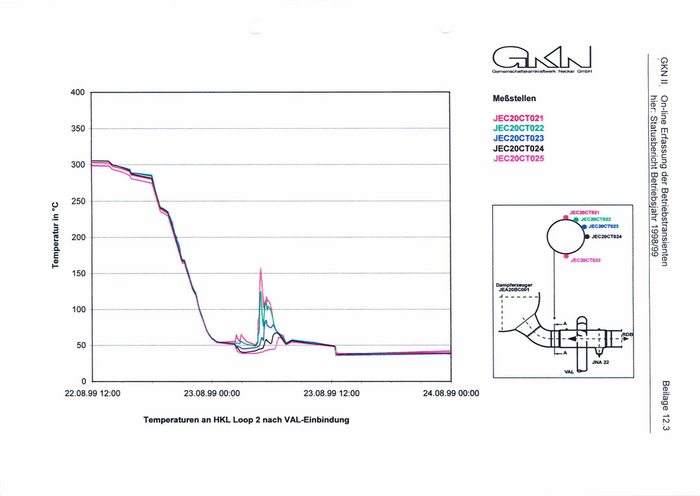

Beilage 12.3
22.08.99 12:00 23.08.99 00:00 23.08.99 12:00 24.08.99 00:00
Temperaturen an HKL Loop 2 nach VAL-Einbindung
GKN II On-Iine Erfassung der Betriebstransienten Beilage 13
hier: Statusbericht Betriebsjahr 1998/99
Komponente: VOLUMENAUSGLEICHSLEITUNG
Betriebsjahr: 1998/99 (11. Betriebszyklus)
Bemerkungen:
Wie in den Vorjahren traten signifikante Änderungen und Schichtungen nur im
Rahmen von An- und Abfahrvorgängen auf. Die Zahl der Zyklen ist gering. Die
maximale Temperaturdifferenz bei Schichtungen entspricht der von früheren
Messungen.
Damit ändert sich nichts an dem früher extrapolierten Erschöpfungsgrad.
maximale Änderungsgeschwindigkeit: <1 K/sec
maximale Temperaturdifferenz oben/unten: 160 K
Zyklen der VAL durch Schichtung :
Anzahl der Zyklen im Temperaturdifferenzbereich
60-<80 K 80-<100 K 100-<120 K 120-<140 K 140-<160 K 160-<180 K
Anfahren September 98 4 - - 1 3 -
Abfahren August 99 - 2 3 1 - -
Summe 4 2 3 2 3 -
________ hier: Statusbericht Betriebsjahr 1998/99_____________________________________
GKN II On-Iine Erfassung der Betriebstransienten
Gomeinschaftskornkraftwerk Nockar GmbH
Meßstellen
JEF10CT111
JEF10CT112
JEF10CT113
JEF10CT114
JEF10CT115
JEF10CT116
JEF10CT117

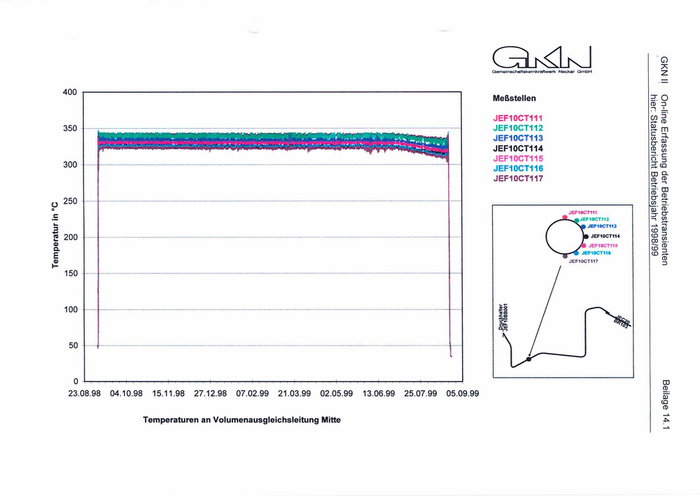

Beilage 14.1
Temperaturen an Volumenausgleichsleitung Mitte
GdLnSInJ
________ hier: Statusbericht Betriebsjahr 1998/99_________
GKN II On-Iine Erfassung der Betriebstransienten
Qomeinschaftskornkraftwork Neckar QmbH
Meßstellen
JEF10CT111
JEF10CT112
JEF10CT113
JEF10CT114
JEF10CT115
JEF10CT116
JEF10CT117

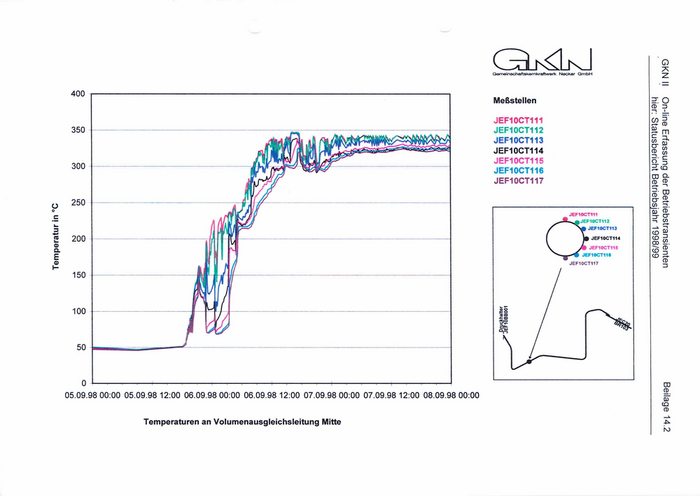

Beilage 14.2
05.09.98 00:00 05.09.98 12:00 06.09.98 00:00 06.09.98 12:00 07.09.98 00:00 07.09.98 12:00 08.09.98 00:00
Temperaturen an Volumenausgleichsleitung Mitte

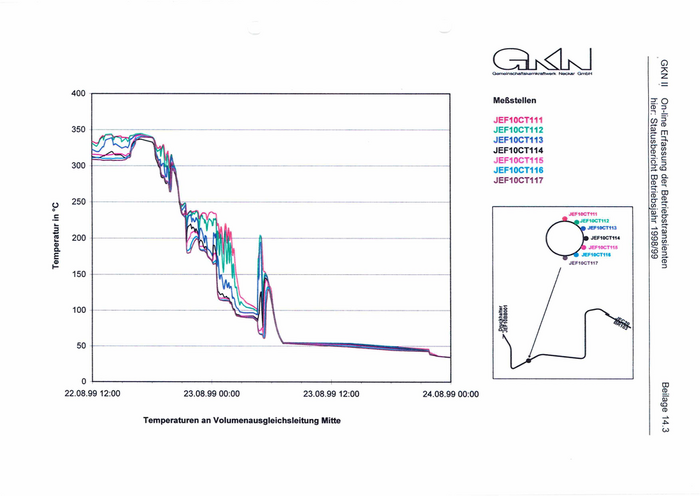

GKN II On-Iine Erfassung der Betriebstransienten Beilage 14.3
________ hier: Statusbericht Betriebsjahr 1998/99 _____________________________________
CxLNjdjxJ
JEF10CT115
JEF10CT114
JEF10CT116
JEF10CT117
JEF10CT112
JEF10CT113
JEF10CT111
Meßstellen
00:00
Temperaturen an Volumenausgleichsleitung Mitte
GKN II On-Iine Erfassung der Betriebstransienten Beilage 15
hier: Statusbericht Betriebsjahr 1998/99

Komponente: NOT- UND NACHKÜHLSYSTEM
Betriebsjahr: 1998/99 (11. Betriebszyklus)
Bemerkungen:
Als signifikante Änderung ergab sich nur das quasistatisch verlaufende An- und
Abfahren.
Die Erstabsperrungen sind alle dicht. Die Abzweige insbesondere zu den heißen
Erstabsperrungen hin kühlen aus.
Der Erschöpfungsgrad bleibt weiterhin vernachlässigbar.
- maximale Änderungsgeschwindigkeit: 1.7 K/sec, «1 bar/sec
- maximaler Druck 164 bar
- Maximaltemperatur primär 327 °C
Zyklen am JNA-System :
Anzahl der Zyklen im Betriebsjahr
Ap=163 bar AT=305°C
Anfahren September 98 - -
Abfahren August 99 1 1
Summe 1 1
C^_N^LnJ
________ hier: Statusbericht Betriebsjahr 1998/99
GKN II On-Iine Erfassung der Betriebstransienten
Gemelnschaltskomkraftwerk Neckar GmbH
400
Meßstetlen
JYL31CT061
JYL31CT064
JYL31CT067
JNA21CT011
JNA21CT012
_________________________________

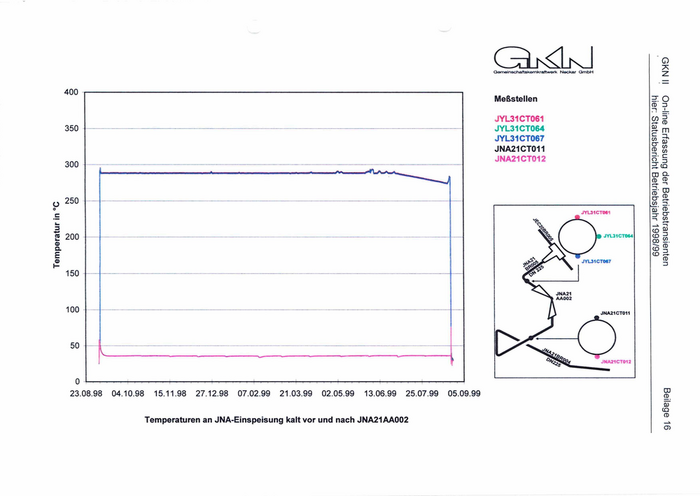

Beilage 16
23.08.98 04.10.98 15.11.98 27.12.98 07.02.99 21.03.99 02.05.99 13.06.99 25.07.99 05.09.99
Temperaturen an JNA-Einspeisung kalt vor und nach JNA21AA002
